苏州轨道交通5号线茅蓬路站装配式机房-【装配式建筑产业网】
目的地搜索 用户中心
首页 > 设计 > 机电 > 正文

苏州轨道交通5号线茅蓬路站装配式机房
2020-09-15  来源:西安易筑机电工业化科技有限公司  阅读:

项目介绍

苏州轨道交通5号线,起点为集散中心站,终点为阳澄湖站。茅蓬路站是重要站点之一,位于孙武路与茅蓬路的交叉路口。

机房内主要设备有冷水机组2台,冷却水泵2台,冷冻水泵2台,综合水处理器2台,分集水器各1台,最大管径DN200,最小管径DN50,主管材为热镀锌无缝钢管,大约280米,采用水泵整体模块+分段式装配。

安装前的准备

预制件吊装,搬运到规划好的堆放区域,依据安装图纸上的编号分类摆放管段、支吊架,整理辅材(螺栓、法兰金属垫片、扁铁、U型卡码等),清点阀门的规格及数量。

复核机房设备定位

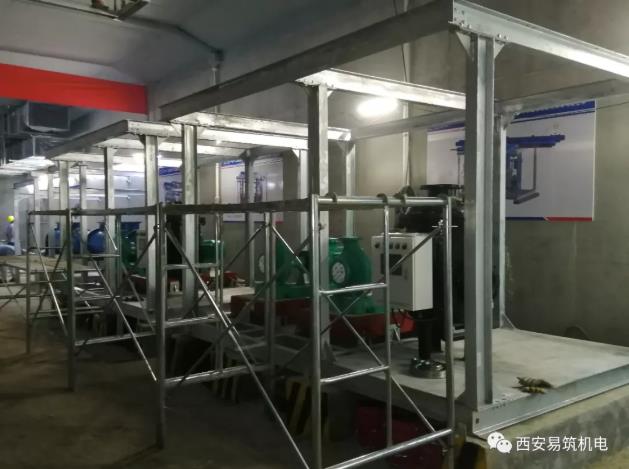

组装水泵模块框架、安装支吊架时使用水平尺查看立柱的垂直度,安装完成后复核支吊架的标高和定位。

管段组装时应严格按照装配图纸进行,管段编号和图纸一一对应,组装管段时使用水平尺复核管段的垂直度,法兰螺栓应对应交叉紧固,使其受力均匀。

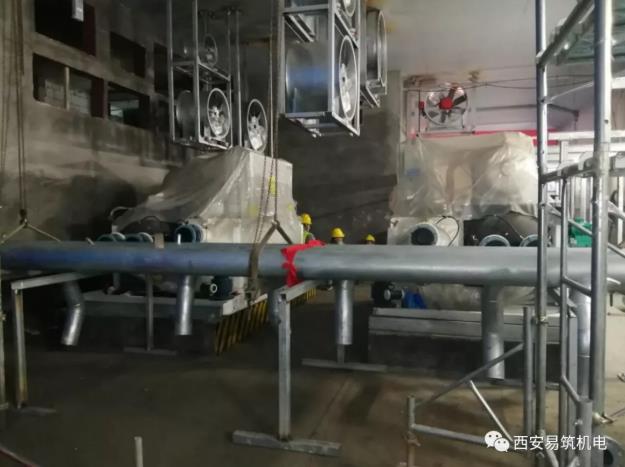

吊装主管道

连接设备口

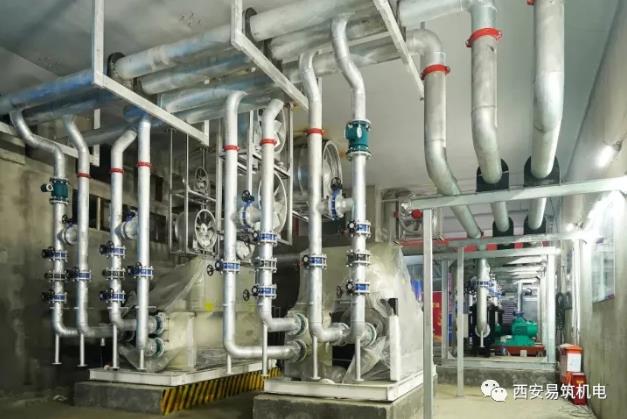

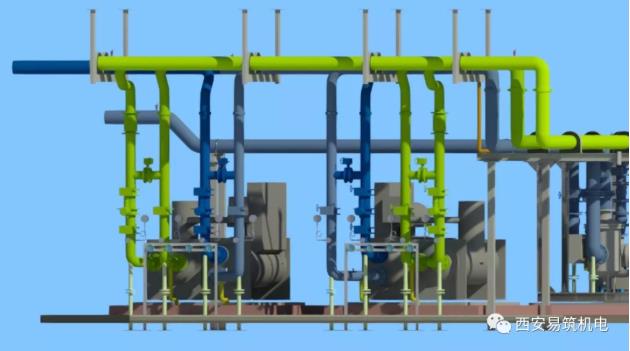

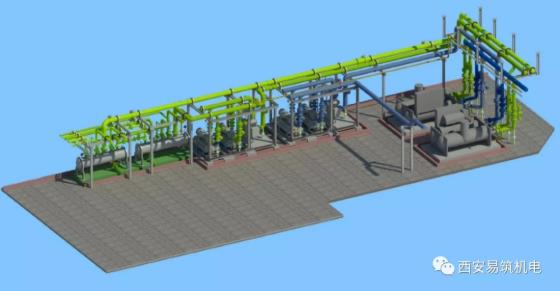

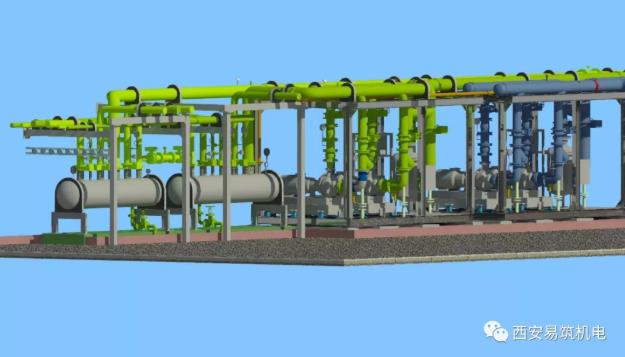

1:1还原图

与传统机房现场拼装加工相比,装配式机房安装现场更整洁、安全性更高、工艺标准更统一,具有不可比拟的高颜值、高效率、高质量优势。但同时,装配式机房安装也对人员、构件、方案、技术提出了更高的要求。为此,西安易筑机电工业化科技有限公司专门成立BIM攻关小组,多次开展BIM装配式机房方案讨论,不断优化施工方案,精细打磨BIM模型,确保每一个管件数量、尺寸等关键数据全部准确无误。

视察工作

业主代表、甲方领导到安装现场视察安装工作。

项目圆满完成

茅篷路冷水机房在13名施工人员用时7小时后,完成了83个分段管道,2个水泵模块、10付支架以及73个大小阀门的组装,圆满的完成了安装工作。

关于西安易筑

西安易筑机电工业化科技有限公司是新兴的建筑行业机电安装工业化、科技化的创新型企业。成立于2016年,注册资金3500万元,总部位于西安周至县集贤产业园区。公司基于BIM技术,致力于管道及设备机房工厂化智造,充分发挥人才和技术资源优势,专注于为建筑、化工、轨道交通等行业集成商提供装配式机房配套服务整体解决方案。

公司秉承“诚信、务实、执行、创新”的经营理念,发扬“合力攻坚、携手同行”的企业文化,通过公司员工坚持不懈努力,让公司不断地发展壮大,逐步走向规范化、精准化、流程化、科学化。

声明:以上内容整理自互联网,如有侵权,请联系删除!

相关热词搜索:苏州 轨道交通 5号线 茅蓬路站 装配式机房
